LA Corniche Kennedy

Les aménagements de la Corniche Kennedy

La Corniche Kennedy, dans le 7e arrondissement de Marseille, longe la mer, de la plage des Catalans jusqu’aux plages du Prado. Elle est en cours de rénovation.

Simultanément, la Métropole créé des aménagements et développe des services afin d’apaiser et de valoriser cette promenade exceptionnelle.

Les enjeux du projet

La corniche est constituée de deux trottoirs séparés par un banc continu, le plus long banc du monde. Ces ouvrages offrent une vue imprenable sur le littoral mais ils sont de fait exposés à un environnement marin particulièrement agressif. Ils doivent donc être rénovés. La remise à neuf concerne non seulement le banc, mais aussi, les dalles, le parapet, les consoles et les trottoirs.

1,7 kilomètre d’encorbellement, du marégraphe jusqu’à l’hôtel nhow, sont concernés. Quatre phases, d’une durée de sept mois chacune, sont programmées chaque année.

Dans la dynamique de ces travaux, la Métropole crée deux kilomètres de piste cyclable et renforce l’accessibilité au littoral. Les habitants et les usagers pourront ainsi pleinement profiter de cet atout maritime prestigieux, marqueur puissant de l’identité marseillaise.

Les objectifs

  • La corniche retrouve sa vocation de « promenade » ;

  • L’accessibilité du littoral marseillais est renforcée ;

  • Le banc et les ouvrages sont remis à neuf ;

  • Le site profite d’une piste cyclable bidirectionnelle sécurisée.

le calendrier

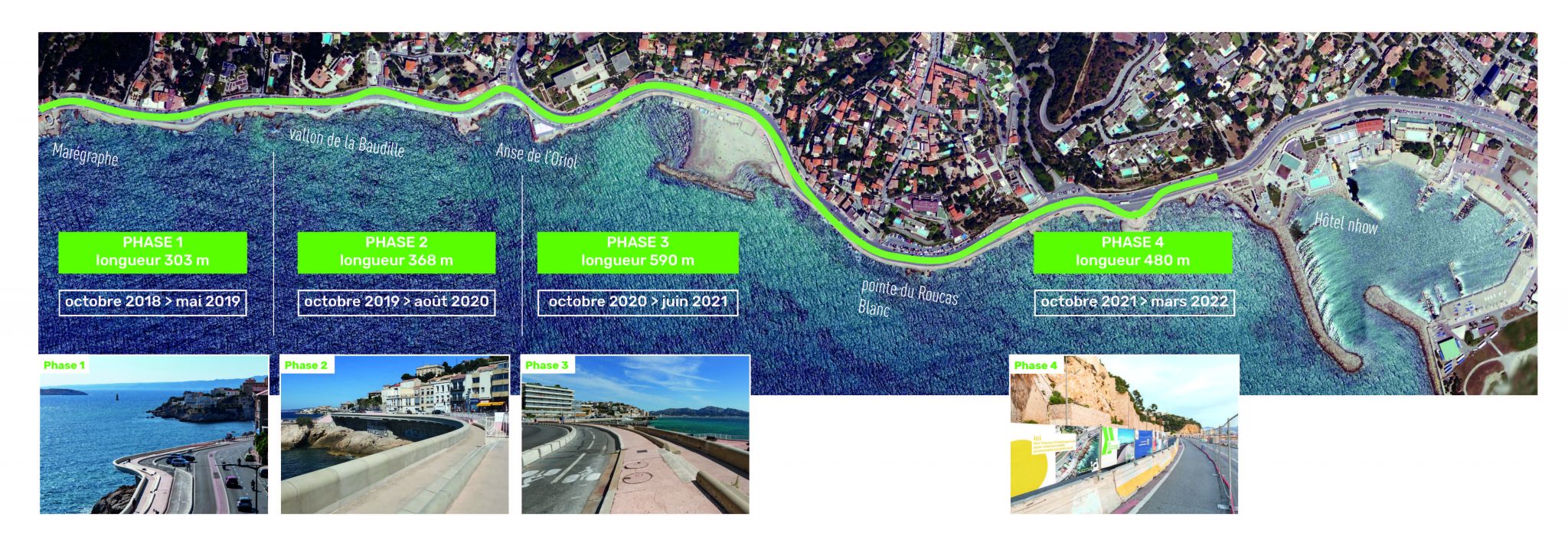

Un projet en plusieurs phases :

  • Les deux premières phases de travaux, du marégraphe au vallon de la Baudille jusqu’à l’anse d’Oriol (670 m), sont achevées ;
  • La troisième phase, vers la pointe du Roucas-Blanc, débutée en octobre 2020 est terminée;
  • La quatrième phase sera réalisée entre l’automne 2021 et le printemps 2022.
1er octobre 2018 - 30 avril 2019

Phase 1 du Marégraphe au Villon de la Baudille

  • 303 mètres
1er octobre 2018 - 30 avril 2019
1er octobre 2019 - 30 avril 2020

Phase 2 du Vallon de la Baudille à l'Anse de l'Oriol

  • 368 mètres
1er octobre 2019 - 30 avril 2020
1er octobre 2020 - juin 2021

Phase 3 de l'Anse de l'Oriol à la Pointe du Roucas Blanc

  • 549 mètres
1er octobre 2020 - juin 2021
27 septembre 2021 - mai 2022

Phase 4 de la pointe du Roucas Blanc à l'hôtel Nhow

  • 522 mètres
27 septembre 2021 - mai 2022

Les chiffres-clés

0 km
d'encorbellement
0 m
de bancs remplacés
0 km
de pistes cyclables

Les acteurs du chantier

Maître d’ouvrage : Métropole Aix-Marseille-Provence – Pôle infrastructures

Maître d’œuvre : Setec TPI / Setec Organisation / Diadès

Coordonnateur SPS : Qualiconsult

Entreprise : Eiffage Génie Civil

GTM Sud

Freyssinet

Colas
